Ngày 15/7, Phó Tổng giám đốc Tập đoàn Điện lực Việt Nam (EVN) Nguyễn Tài Anh cùng đoàn công tác đã đi kiểm tra hiện trường thi công công trình cấp điện từ lưới điện quốc gia cho Côn Đảo, Thành phố Hồ Chí Minh (trước là tỉnh Bà Rịa – Vũng Tàu). Ông Nguyễn Trọng Nam - Phó Tổng Giám đốc PECC2, đại diện đơn vị Tư vấn hỗ trợ Ban QLDA trong quá trình thực hiện gói thầu EPC phần cáp ngầm biển (hỗ trợ giám sát, quản lý Hợp đồng EPC) - báo cáo cập nhật thực hiện dự án.
Ông Nguyễn Trọng Nam - Phó Tổng Giám đốc PECC2, đại diện đơn vị Tư vấn hỗ trợ Ban QLDA trong quá trình thực hiện gói thầu EPC phần cáp ngầm biển (hỗ trợ giám sát, quản lý Hợp đồng EPC) - báo cáo cập nhật thực hiện dự án.

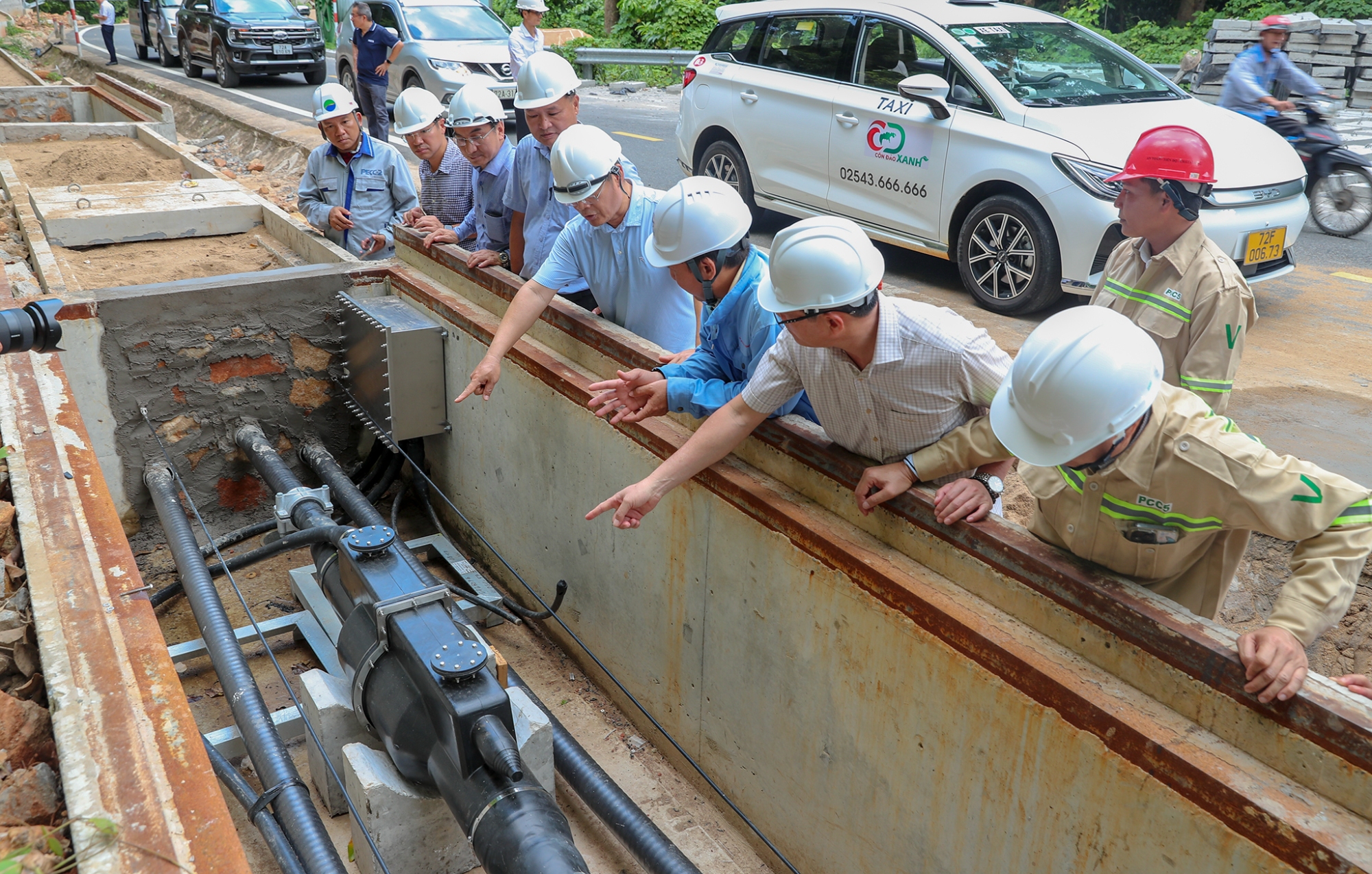

Theo Ban Quản lý dự án Điện 3, toàn bộ hầm nối cáp, bê tông mương cáp toàn tuyến phía Côn Đảo đã được nhà thầu hoàn thành. Dự kiến, hoàn thành kéo dây trước ngày 30/7/2025. Trong ảnh: Phó Tổng giám đốc EVN Nguyễn Tài Anh (mũ trắng, thứ 4 từ phải sang) trao đổi với nhà thầu tại 1 hầm nối cáp trên đảo.

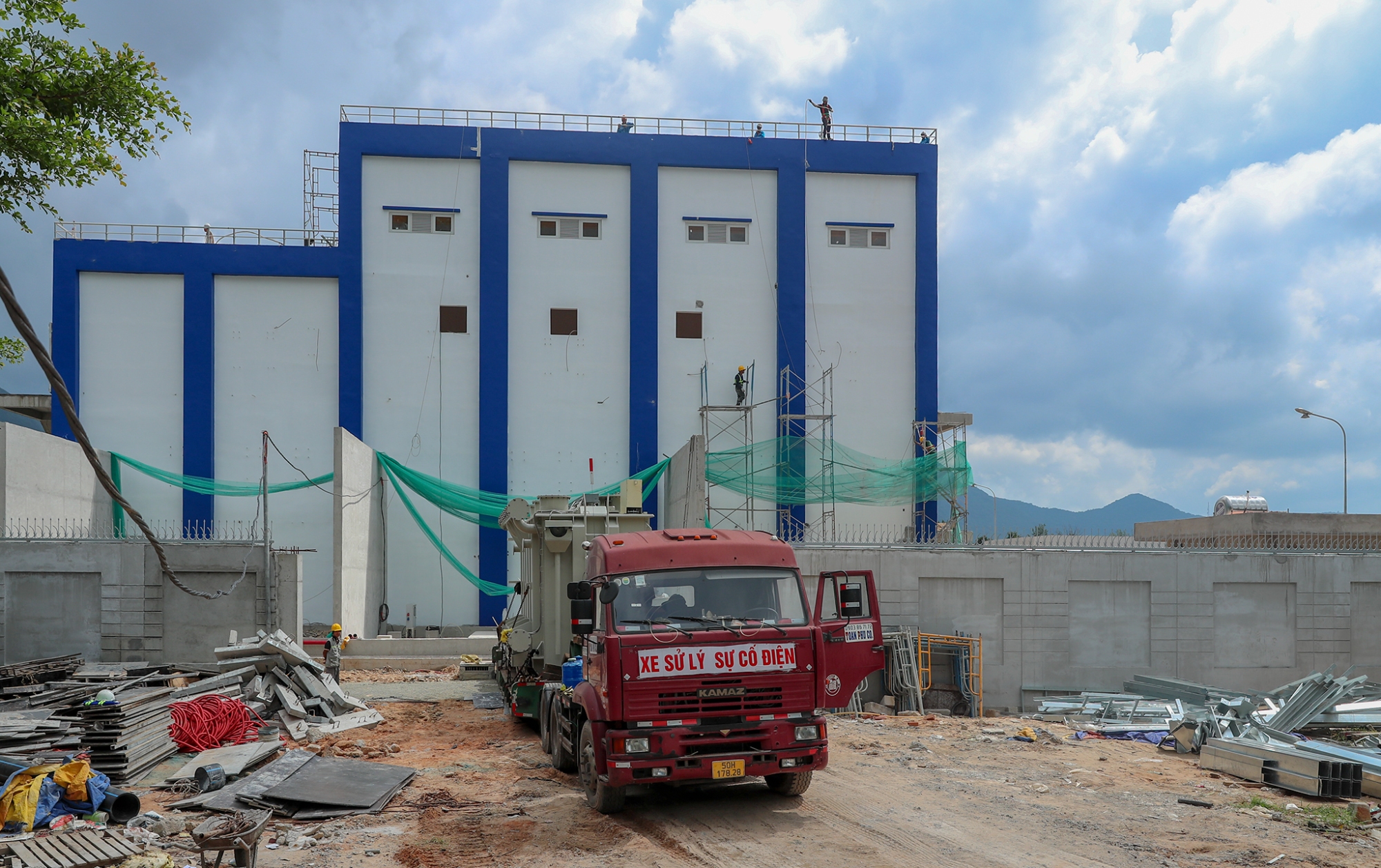

Trạm biến áp 110/22kV GIS Côn Đảo đang được nhà thầu gấp rút hoàn thiện để chuẩn bị cho công tác lắp đặt thiết bị.

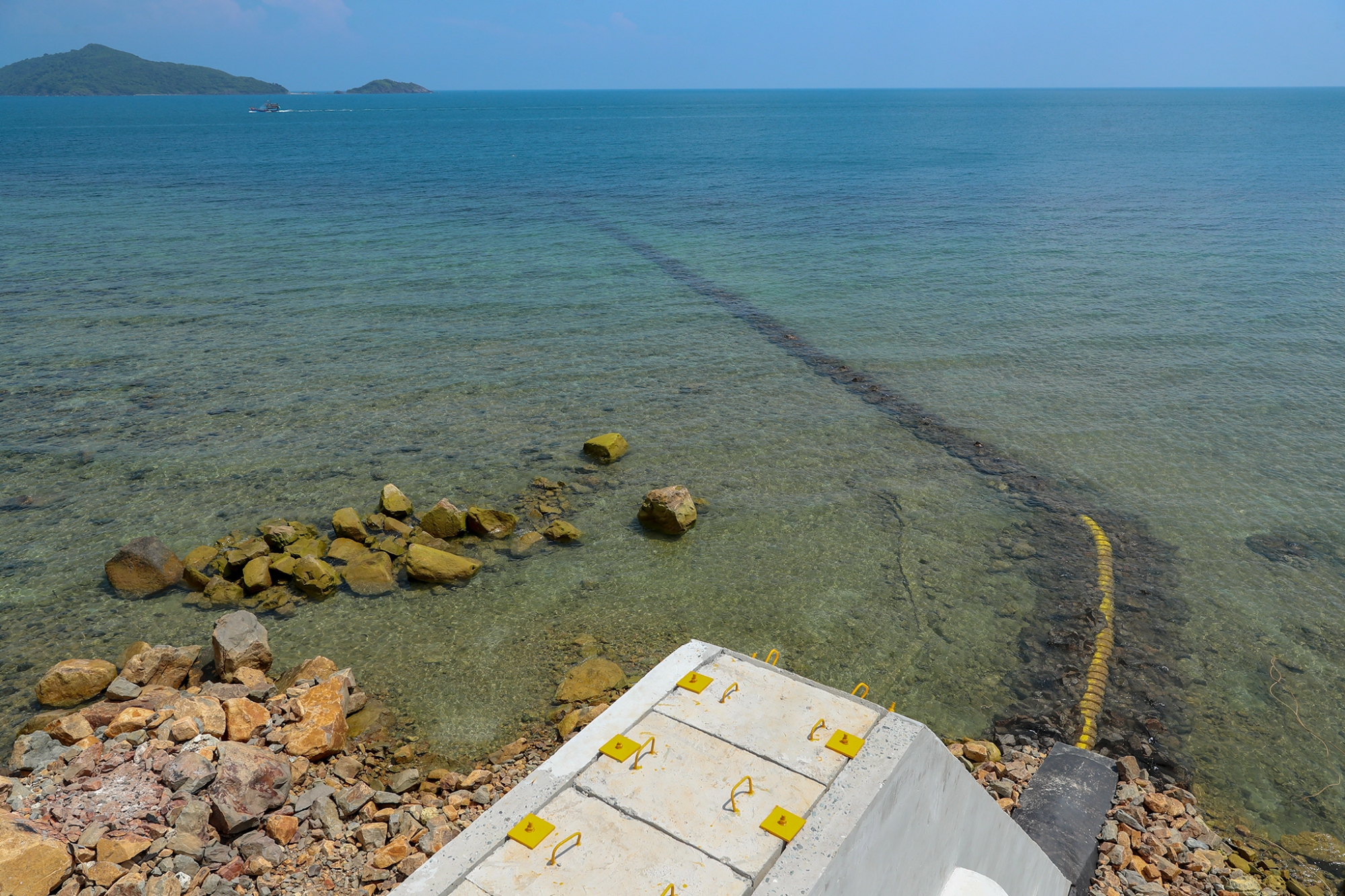

Dự án cấp điện từ lưới điện quốc gia cho Côn Đảo có quy mô cấp điện áp 110kV, tổng chiều dài 103,7km, trong đó cáp ngầm xuyên biển dài 77,7km. Trong ảnh là phần tiếp bờ Côn Đảo, nơi đón nhận nguồn điện lưới quốc gia đến với Côn Đảo.
Theo EVN
